工程行業給排水管道安裝規范與施工要點

申請免費試用、咨詢電話:400-8352-114

   給排水安裝

  1)給水管道: 管道表面光滑、平整、給水PP-R塑料管材表面不允許有氣泡。管道不允許有裂口和明顯的痕跡和凹陷,色澤均勻。管件外觀完整無缺損,不變形,不開裂,物理力學性能符合國家有關標準。

  2)管道安裝前應了解建筑物的結構和平立面構成,熟悉給水系統的設計圖紙和施工方案及與土建工程的配合措施,配管時應結合圖紙及衛生器具的規格型號,確定甩口的坐標及標高,嚴格控制甩口誤差,管道配制后應固定牢靠,以免造成位移。各支管長度應根據實測值,結合衛生器具及連接管件的尺寸確定,截制工具應使用專用鉸刀,斷口應平齊,且垂直于軸線,并用擴口器擴口、整圓。管道需要穿越金屬構件、墻體、樓板和屋面時,應在管道穿越部位設置金屬材料制的保護套管。管道不得穿越門窗、壁櫥、木裝修。管道穿越沉降縫時采用膨脹節補償。

  3)管道的固定卡子與管道緊密接觸,不得損傷管道表面。

  4)管道敷設應避免軸向扭曲。但可作適當軸向彎曲,以穿越墻壁或樓板。

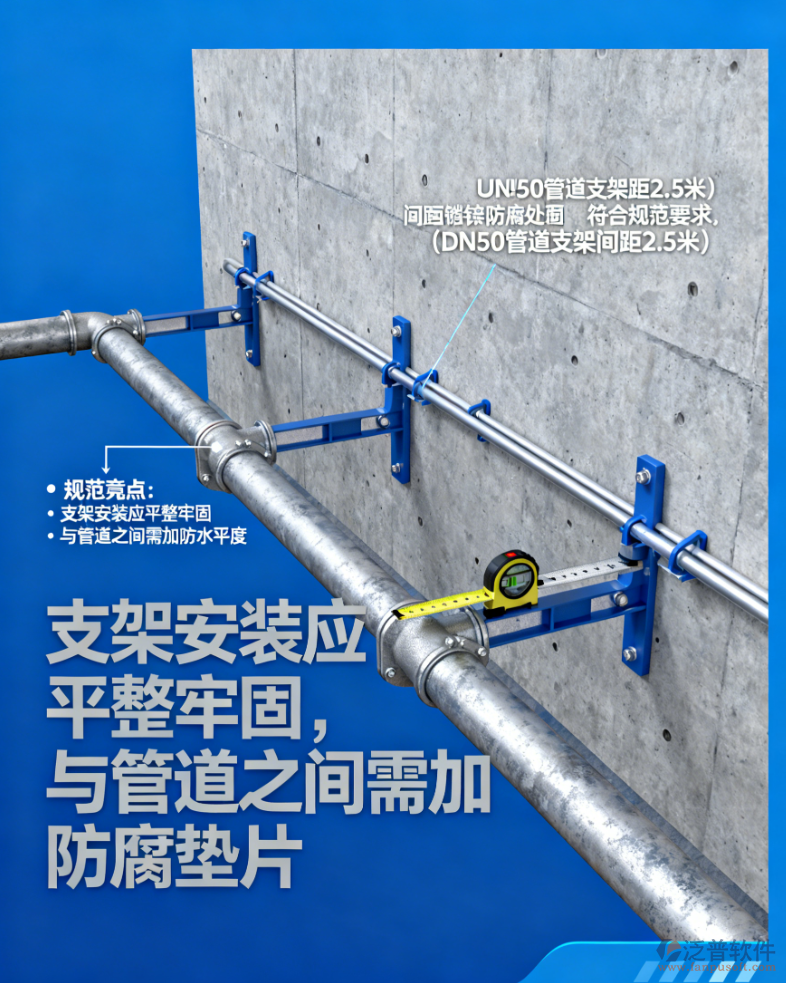

  5)管道與其他管道并行敷設時, 應留有不小于50mm的凈距。塑料管道宜在金屬管道的內側。

  6)室內地坪以下的管道敷設應在土建工程回填夯實后進行。


  7)埋地管道回填時,管周的回填土不得夾雜堅硬物直接與塑料管壁接觸。應先用砂土或顆粒徑不大于12mm的土壤回填至管頂上側300mm處,經夯實后方可回填土。室內埋地管道深度不宜小于300mm。

  8)管出地坪處應設套管,高度高出地面100mm。管道穿越基礎墻應設置金屬套管。套管與基礎墻預留孔上方的凈空高度不小于100mm。

  9)給水管道安裝與試壓嚴格執行 GBJ242-88規定及會審要求施工。

  3排水管道安裝

  1)管的安裝

  a本工程室內立管采用UPVC塑料排水管,管道安裝前,應了解建筑物的結構和平、 立面構成。熟悉排水工程的設計圖紙和施工方案與土建工程的配合措施。地面管應排水管的安裝,必須在埋地管鋪設完畢、辦好驗收手續后進行。埋地管應在基土平整堅實可靠的情況下進行鋪設。埋地管穿越基礎的預留孔洞時,必須配合土建按設計的位置與標高施工。在整個樓層結構施工過程中,應配合土建作好管道穿越墻壁和樓板的預留孔洞和鑿洞工作??锥闯叽缛缭O(shè)計無明確規定時,可比管材外徑大50mm-100mm。管道安裝前,必須檢查預留孔洞的位置和標高是否準確。并必須清除管材和管材上的污垢雜物。

  b管道系統的安裝宜在墻面粉刷結束后連續完成。安裝間斷時敞口處應臨時封閉。當施工現場與材料儲存房溫差較大時,管材和管件應于安裝前在現場放置一定時間,使其溫度接近環境溫度。立管必須按設計規定設置檢查口。檢查口的位置和朝向應便于檢修。暗裝立管在檢查口處應裝設檢門。橫管亦必須按設計規定設置清掃口。立管和橫管均按設計規定設置伸縮節及固定支架。管端插入伸縮節處預留的間隙應為:夏季,5-10mm;冬季,15-20mm。支承件的內壁應光滑,與管身之間留有微隙。
