生產訂單下達
生產訂單下達
【功能簡介】
生產訂單下達用于下達生產訂單或取消下達生產訂單。生產訂單下達表明為補償提前期訂單必須在何時下達,以便該訂單能在生產的時間收到。訂單下達日期是通過生產訂單接收日期/時間減去提前期來確定的
【功能路徑】
車間任務生產訂單生產訂單下達

【操作說明】

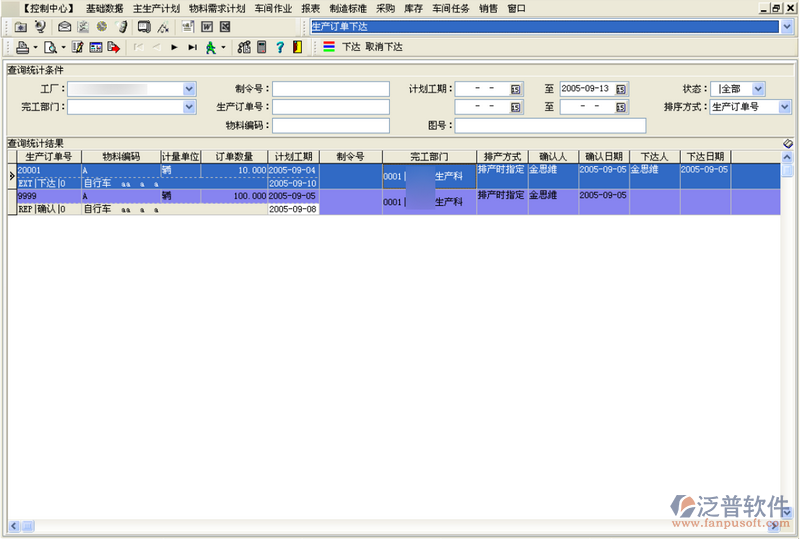

  在查詢統計條件區中輸入相應查詢條件,點擊 按鈕,對查詢出的生產訂單進行下達或者取消下達的操作??梢葬槍Ξ斍坝唵芜M行單條訂單下達或取消下達,也可以按住SHIFT或者CTRL鍵,同時選擇多條生產訂單進行多條下達或取消。
按鈕,對查詢出的生產訂單進行下達或者取消下達的操作??梢葬槍Ξ斍坝唵芜M行單條訂單下達或取消下達,也可以按住SHIFT或者CTRL鍵,同時選擇多條生產訂單進行多條下達或取消。
  下達:選擇相應生產訂單后,點擊 按鈕。
按鈕。
  取消下達:選擇相應生產訂單后,點擊 按鈕。
按鈕。
【欄目說明】
工廠:應該完成生產訂單的工廠。
制令號:在按制令號方式進行生產作業的管理控制的情況下,記錄當前生產訂單從屬的制令號。
計劃工期:截止開工日期缺省為系統當前日期加車間任務控制參數功能中指定的生產訂單下達提前期。比如當前日期為7月1號,生產訂單下達提前期為10天,則截止計劃開工日期默認為7月11號??梢允止ふ{整查詢條件。
狀態:此處提供確認和下達兩種生產訂單狀態。只能對確認狀態的生產訂單進行下達,對下達狀態的生產訂單進行取消下達。
完工部門:應該完成生產訂單的生產制造部門,如果物料生產的工序涉及多個部門,完工部門應該指定為生產完工的部門,即末工序的生產部門。
生產訂單號:生產對應的編號。
排序方式:用于設置查詢統計結果中生產訂單的排序規則,系統分別提供:按生產訂單號、物料編碼、制令號、計劃開工日期、計劃完工日期、圖號、狀態的幾種排序方式。
物料號碼:填入生產訂單的生產對象??梢灾苯虞斎耄部梢园碏1選擇
圖號:生產訂單的生產對象對應的圖號。
【注意事項】
1. 生產訂單下達后,其狀態從確認變?yōu)橄逻_。下達的生產訂單可以進行生產訂單分配,可以進行生產領料,可以編排車間作業計劃。下達生產訂單時,如果生產訂單的物料清單中包含有發放原則為車間在制品的物料,則在下達當前生產訂單的同時自動將與當前生產訂單對應的發放原則為車間在制品的物料的生產訂單下達。
2. 下達的生產訂單可以取消下達,但生產訂單必須沒有送檢沒有分配沒有領料沒有編排車間作業計劃。如果生產訂單的物料清單中包含有發放原則為車間在制品的物料,則在取消下達當前生產訂單的同時自動將與當前生產訂單對應的發放原則為車間在制品的物料的生產訂單取消下達。
- 1高級排產作業系統
- 2ERP全過程管理
- 3車間設備管理
- 4電子MES系統怎么選?別慌,先抓住這幾個“笑點”再考慮
- 5企業如何通過生產排程來有效提升運營效率?
- 6ERP設備管理軟件差異何在?企業選型需關注哪些要點
- 7委外管理的不同策略與實施方法解析
- 8MES系統上線周期多長?解析影響部署時間的關鍵因素
- 9erp工序派工管理
- 10制令單管理
- 11查看工單并調整生產進度
- 12查詢生產訂單變更
- 13生產計劃編排的系統框架設計-3(需求數量)
- 14哪款生產成本管理軟件值得信賴?選擇公認可靠的供應商一試便知
- 15新建生產任務單
- 16生產任務匯報列表
- 17生產任務單列表
- 18MRP計劃生產
- 19工單在制調整
- 20定制化注塑問題解決方案(建議注塑行業專家參考)
- 21工序生產管理
- 22生產計劃編排的系統框架設計-1(單據生成模式)
- 23哪些電子MES系統需謹慎選擇?避開關鍵風險,確保企業穩定運營
- 24生產變更作業
- 25新建生產任務匯報單
- 26生產訂單確認
- 27車間任務管理
- 28哪家電子MES系統開發性價比最優?高效管理,首選我們的電子MES管理軟件
- 29電子MES系統值得投資嗎?革新生產流程,提升效率與品質
- 30工序管理ERP解決方案提供商有哪些?自動化如何助力企業?
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
